    沉降后浇带封闭之后要正常工作,结合面处必须要有符合设计及相应规范要求的粘结力和机械咬合力。由研究结论可以知:影响新旧混凝上结合面性能的因素主要有结合面的粗糙度、混凝上的强度,结合面粗糙度越大、新旧混凝上强度等级越高结合面抗剪强度越高。实际工程中,在用混凝上本体材料对结构进行修复与加固时,结合面可以处理得较粗糙,结合形式若再适当处理成斜缝、阶梯缝或齿形缝,可保证新旧混凝上的整体工作。
    沉降后浇带一般设置在差异沉降较为严重的部位,如主楼与裙楼之间或主楼与主楼之间,所以后浇带结合面必须有满足设计和规范的抗渗需求。由研究结论可知:后浇带在新老混凝上粘结面涂抹界面剂可提高新老混凝上粘结面的抗渗能力,界面的粗糙处理虽能提高粘结面的粘结强度,但对粘结面的抗渗能力并没有多大的改善,反而在粘结面粗糙度较大时会加大粘结面的渗透性。

    设计图纸中对后浇带的位置、钢筋布置、止水钢板都有详细的标注,但是对于细部施工工艺没有详细的要求,由此带来的施工质量千差万别随意性大,施工质量完全取决于施工单位的责任心和项目部的质量要求

一、对于沉降后浇带现场施工工艺的要求:

1、留设后浇带时未考虑底板钢筋保护层混凝土断开

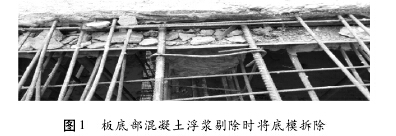

    因为保护层的厚度小于混凝上粗骨料的粒径,而后浇带仅用隔断钢丝网将此处的混凝上断开,在实际浇筑混凝上的过程中由于振捣的作用水泥砂浆在此处流失而集中了大量的粗骨料,拆模后蜂窝麻面严重,对于此处的抗渗、受力以及钢筋锈蚀有较大影响。如在后浇带封闭前将此处全部剔除,则需要将后浇带底模板及支撑体系全部拆除,不仅结构受力不允许,而且施工作业较为困难、施工成本较大、施工时间延长(图1)。

2、止水钢板设置以及在止水钢板处上下混凝土的断开

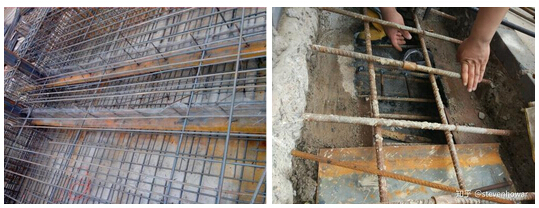

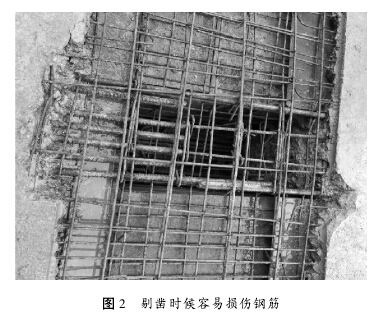

    目前最普遍的做法是在底面钢筋及顶部钢筋即将安装完毕时将止水钢板用电焊焊接在上下层钢筋上,最后在止水钢板上下连接桩上用钢丝网隔断。因此处空间狭窄不易施工,隔断设置质量无法保证同时工序检查验收难以实施。止水钢板焊接在受力钢筋上,对钢筋的力学性能破坏较大并且不可逆。此种做法既不经济又不安全而且还难以保证施工质量,浇筑后剔凿时间长且影响结构性能(图2)。

3、新旧混凝土接触面凿毛处理施工
    因为前期工期安排紧工序较为繁多,凿毛剔打的工序是在封闭前才开始施工。如建筑工期较长则沉降后浇带的封闭时间靠后。前后时间间隔较长加上施工中难免会有水接触,长期处在潮湿环境中作隔断处理的钢丝网会严重锈蚀。最后在封闭沉降后浇带时钢丝网多数已严重锈蚀则需要全部用人工或者风镐剔除。此种做法在工作面较为狭窄的同时需要借助动力机械经常会破坏止水钢板以及从止水钢板下穿过的管线,在板梁结合处无法同时保证结构和抗渗的要求,传统施工方法在此处既不经济又费时还难以保证质量。

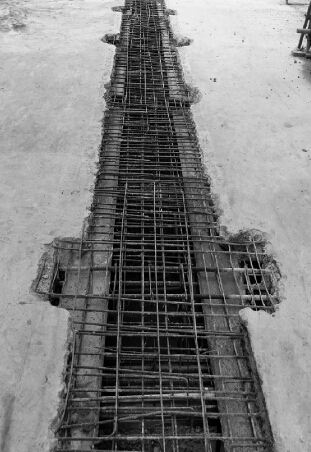

其施工的滞后严重影响了顶板整体的防水或回填上施工,也影响了场地的布置利用,并且可能导致防水效果不佳(图3) 。

二、沉降后浇带现场施工工艺的优化

1、留设后浇带时未考虑底板钢筋保护层混凝土断开优化
    在模板上用与保护层厚度相等的带企口的混凝上条(与结构混凝上标号一致)安置在后浇带混凝上断开的位置作为断开设置,在其上绑扎板(梁则是在梁底及梁侧面安置混凝上条)的底部钢筋,同时兼顾了抗渗及结构的要求,既保证了施工质量又省去了最后剔除旧混凝上的工序,节约工期、节约成本。

2、止水钢板的设置以及在止水钢板处上下混凝土的断开优化
    底板钢筋安装完毕以后就进行止水钢板等工序的施工,事先预制一定高度的混凝上支座(与结构混凝上标号一致),下端为混凝上垫块上端预埋短钢筋作为固定止水钢板的焊点。在底部钢筋绑扎好之后将止水钢板支座的混凝上端绑扎固定在底板钢筋上。支座安放间距视实际情况而定以保证能固定止水钢板即可,固定好支座后在支座上沿止水钢板方向绑扎密目钢丝网作为止水钢板下部混凝上断开的设置,随后焊接止水钢板,在合适的位置焊接钢筋桩用于绑扎密目钢丝网,钢筋桩应该与上部钢筋等高。最后绑扎上部钢筋,在上部钢筋面以上混凝上断开处绑扎与钢筋保护层等高的木方条。

3、接触面凿毛处理施工工艺
    在混凝上初凝后应立即将钢丝网拆除干净,并用钢刷将接触面刷毛直到粗骨料形成“半露半掩”的状态以形成具有咬合力的齿状。最后用清水将浮渣冲洗干净,用与现场混凝上配合比相同的没有粗骨料的水泥浆在沉降后浇带的外露钢筋与止水钢板上涂刷,形成防锈保护层保证在封闭后浇带之前钢筋不锈蚀,然后将后浇带用木板封闭防止水、灰尘等杂物进入其中。传统做法中凿毛是将所有旧混凝上表面全部剔除,混凝上没有松动的或没有严重污染的只需要凿毛即可满足受力要求,因为后浇带的封闭一般是在主体结构封顶之后,此时对于混凝上虽然已终凝如果不是松动或者污染不会影响接触面的受力。优化做法中不仅质量得到有效的保障同时省去了后期清理凿毛的施工,明显节约工期与成本。
    如工期要求更加严格,施工工作面明显不够时可将沉降后浇带用预制板预先封闭以不影响顶板防水、刚性层以及园林施工,从而达到节约工期增加工作面的目的。在沉降后浇带达到封闭条件后在预制板或者梁位置预埋的灌注孔里用预压自密实混凝上的方法施工以满足工期质量的要求。

在工程界对新旧混凝上结合面关于受力要求的结论的基础上对传统后浇带施工工艺优化。优化施工工艺是在不增加施工成本的基础上优化施工方法,优化工艺简单可靠,优化后的施工工艺不仅使沉降后浇带的质量有可靠的保证,工序安排合理,后续处理简单既节约施工成本也节约工期。
