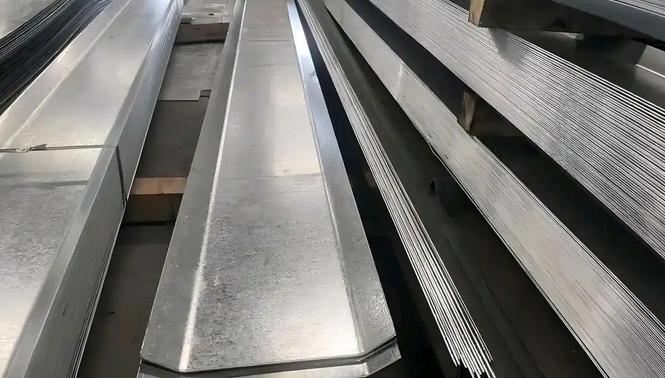

一、定位方向:迎水面决定钢板开口朝向

止水钢板安装的首要原则是确保其“喇叭口”朝向迎水面。

地下室场景:喇叭口需朝向外侧,阻断地下水渗透路径。例如,底板与剪力墙交接处,钢板开口朝基坑外侧布置。

水箱/水池场景:喇叭口应朝向内侧,防止内部水体外渗。安装前需结合结构图纸复核水流方向,避免反向安装导致防水失效。

特殊部位处理:转角处优先采用整板弯折成型,若需拼接则执行丁字形或7字形双面满焊工艺,确保焊缝无渗漏风险 。

二、定位焊接:精准控制标高与焊缝质量

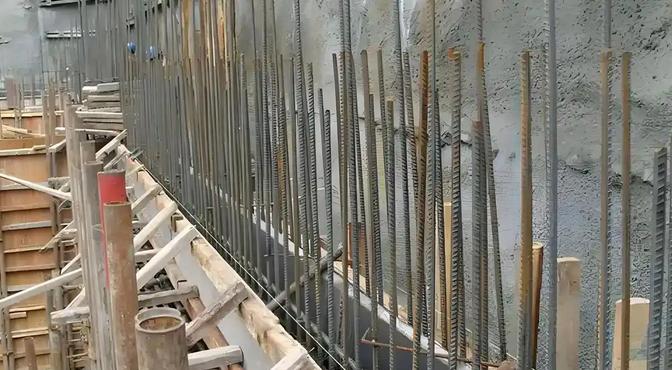

1、标高定位:钢板中心线应设置在施工缝上方300mm处,例如地下室底板施工时,中心标高为底板顶面+300mm。采用Φ10或Φ12钢筋制作门形支架,将钢板焊接固定在剪力墙水平筋与竖向主筋上,间距≤300mm,两侧对称布置 。

2、搭接焊接规范:钢板搭接长度≥50mm,采用双面连续电弧焊,分两遍施焊:第一遍点焊固定后从中间向两端施焊,敲除药皮检查无砂眼、漏焊;第二遍反向补焊增强密实度 。

焊接电流控制在90-120A,焊条选用E43型(需提前烘干),焊缝高度≥3mm,严禁单面焊或跳焊 。

3、钢筋避让处理:当钢板与剪力墙拉筋冲突时,切断拉筋后与钢板焊接,并在原位置补焊同规格开口箍筋加固,确保结构受力不受影响 。

三、分次浇筑:混凝土施工缝精准控制

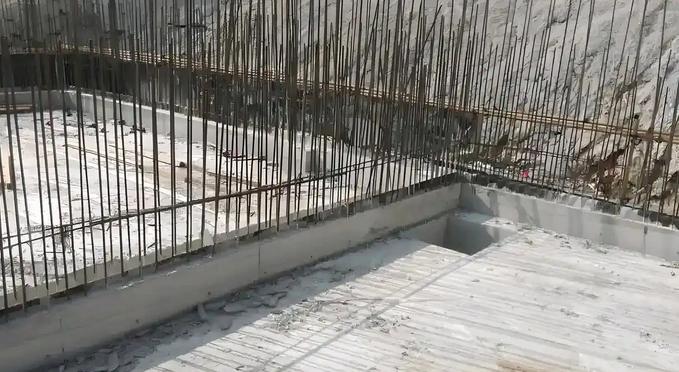

1、首次浇筑要点:混凝土需浇筑至钢板中心线高度(即施工缝位于钢板中轴)。例如3mm厚、300mm宽的钢板,首次浇筑高度为底板面+150mm。振捣时避免触碰钢板,防止位移变形。

2、二次浇筑准备:

凿毛处理:清除施工缝表面浮浆,露出粗骨料,增强新旧混凝土结合力。

钢板清洁:剔除首次浇筑时污染钢板的混凝土残渣,检查焊缝完整性,必要时补焊修复。

3、质量控制指标:钢板垂直度偏差≤2mm,水平标高误差≤5mm。

焊缝经自检后需报监理验收,要求无夹渣、咬边,渗透检测合格率达100% 。

4、成品保护与验收

绑扎后续钢筋时,严禁踩踏或挤压止水钢板,模板合模前需二次复核位置。

验收重点:喇叭口朝向与设计文件一致性;焊缝长度、密实度及防腐处理(热浸锌钢板无需额外防腐);定位钢筋焊接牢固度及补强措施完整性。
